羊曲水电站首台机组首节蜗壳吊装就位 | |
| |

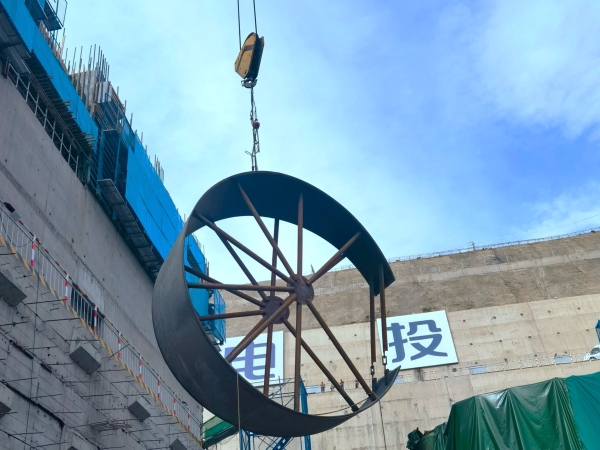

5月21日,在业主现场代表、监理及设计共同见证下,由机电安装分局羊曲机电安装工程项目部承建的羊曲水电站首台(2号)机组首节蜗壳顺利吊装到位,至此,羊曲水电站拉开了蜗壳安装的大幕。 首节蜗壳挂装为第八节定位节,管节单重12.481吨,最大板厚48毫米,直径为7016毫米;单台机蜗壳共28节,其中最大单节外形尺寸7600毫米,重22.708吨,板厚为38毫米。2号机组蜗壳预计7月初吊装完成,8月初完成焊接及附件安装并移交土建单位。 为确保本次吊装工作圆满完成,羊曲项目部科学组织,吊装前,召开蜗壳吊装专项安全技术交底会议,对施工现场存在的安全隐患和吊装线路进行逐一排查,全面做好吊装过程中的安全管控工作,整个吊装过程井然有序、有条不紊。 2号机组首节蜗壳的顺利吊装,为后续机组主体设备的安装打下坚实基础。羊曲项目部将继续攻坚克难、奋勇前进,不断完善施工方案,创新驱动管理策略,竭力推进各工作节点进度。 羊曲水电站工程规模为一等大(1)型,工程主要任务是发电,同时担任系统调峰和备用。电站总装机容量为1200兆瓦,安装3台单机容量为400兆瓦的混流式水轮发电机组。羊曲水电站是青海省、国家电投的重大项目和海南州千万千瓦级新能源基地的重要支撑电源,在推动黄河流域高质量发展和国家“双碳”目标实现方面发挥着重要作用。
| |
