李家峡水电站扩机5号机组二期混凝土浇筑完成 | |
| |

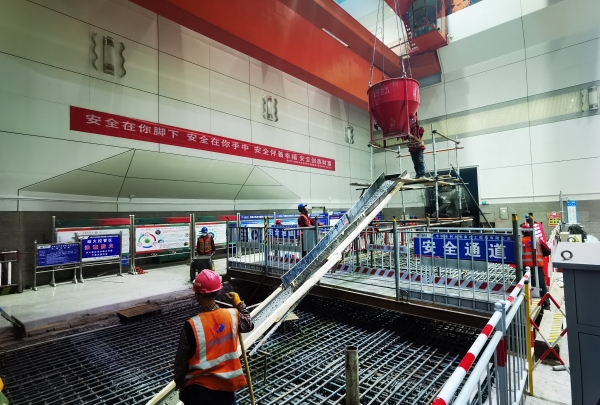

5月28日,由第一分局承建的李家峡水电站扩机(5号机组)二期混凝土浇筑全部完成,至此,扩机5号机组浇筑工程实现全面封顶。 李家峡水电站位于青海省尖扎县和化隆县交界的黄河干流李家峡河谷中段,距西宁市直线距离55千米,公路里程112千米。电站安装5台混流式水轮发电机组,是中国首次采用双排机布置的水电站,也是世界上最大的双排机水电站。 李家峡水电站扩机主厂房5号机组工程共分为6层浇筑,存在结构复杂、土建施工与机电安装施工相互干扰大、蜗壳阴角区混凝土浇筑密实要求高、现场工作面空间受限、材料转运困难等一系列难题。对此,项目部科学调度,首先加强与机电安装施工的沟通、协调和配合,为相互之间的施工提供便利条件。其次,项目部高度重视蜗壳底部混凝土的施工质量,严格按照技术方案控制分布钢筋安装顺序及架立钢筋的型号、布置及焊接位置,注意层间结合,加强振捣,确保浇筑的连续性,同时浇筑完成后及时进行覆盖保温养护,最终实现验收通过。最后,对前期为保证各类施工材料顺利吊入机坑施工面搭设的施工钢平台,完成了拆除。截至目前,主体工程累计完成混凝土浇筑6126.683立方米,钢筋制安806.652吨。 李家峡水电站扩机5号机组混凝土浇筑的顺利封顶,为后续施工打下坚实基础,项目全体人员将以此为契机,拼抢施工黄金期,严把安全、质量关,有序推进后续施工生产任务。 | |
