河北易县抽水蓄能电站地下厂房第三层开挖完成 | |
| |

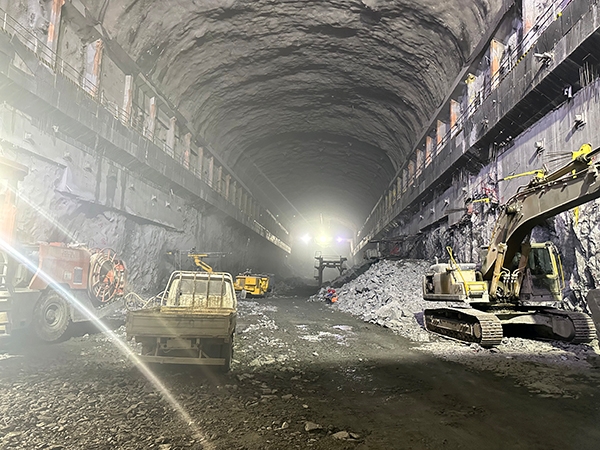

5月28日,第二分局承建的河北易县抽水蓄能电站地下厂房第三层开挖完成。 地下厂房由安装间、主机间和副厂房组成,呈“一”字形布置,副厂房和安装间分别布置在主机间的左、右两端。厂房第三层开挖总长度为173米;开挖高程:EL191.8米—EL185.5米。高6.3米,最大跨度25米。 地下厂房开挖支护采用分层、分块的方式施工,开挖支护一共分为七层,主厂房洞第三层开挖尺寸为25.0米×56.3米,先进行中部拉槽施工预裂孔爆破,再进行中部拉槽,最后进行两侧保护层开挖,保护层分CFⅢ-1,CFⅢ-2两层进行开挖,层高为3.15米。中部拉槽开挖尺寸为18.5米×6.3米(宽高),CFⅢ-1保护层采用预裂爆破的开挖施工方法CFⅢ-2保护层采用光面爆破的开挖施工方法,CFⅢ-1,CFⅢ-2保护层开挖尺寸分别为3.25米×3.15米(宽×高)、3.25米×3.15米(宽×高)。 厂房第三层位于岩壁吊车梁之下3.08米,为减少第三层开挖对岩壁吊车梁的振动影响,施工局超前谋划,提前完成第三层开挖边墙纵向两道预裂爆破工作。开挖时严格采用中部拉槽先行、两侧预留保护层、分薄层爆破的开挖方法。为保证主副厂房垂直高边墙光爆效果,采用爆孔搭设样架辅助钻孔的方式,以提高爆破孔的垂直度和整齐度,同时根据岩石情况不断优化爆破参数,严格控制装药量,历时28天完成主副厂房第三层开挖,边墙光爆质量效果较好,半孔率达92%,为项目的高质量履约提供了保证。 地下厂房第三层开挖完成,确保了地下厂房第四层、4条母线洞及交通电缆廊道等多方面施工进度有序进行,也为安装间混凝土施工创造了有利条件。
| |
