| 吉振伟到易县项目部检查指导工作 | |
|
 | |

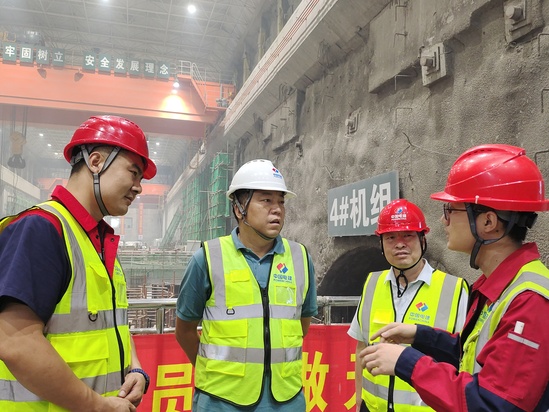

| 8月22日,公司副总经理吉振伟到易县抽水蓄能电站机电安装项目部检查指导工作。 吉振伟深入施工一线,实地察看了机电安装间1-3号机组、主厂房电气设备、主变压器区域、地下GIS室、地上开关站等关键作业面,详细了解施工进展,并听取项目负责人关于机组安装进度的工作汇报,重点了解了安装过程中的关键技术难点与管控措施。 在保发电推进会上,结合项目实际,吉振伟强调:一要强化施工组织与计划管控,积极运用P6网络计划等信息化手段,精细化、动态化控制施工过程。二要聚焦关键路径,优先调配资源,加快推动机组上机架吊装就位、管路酸洗与油循环、高压油加注、盘车调整及调速器安装等核心工序。三是重视经验与技术传承,主动征求并充分吸纳经验丰富老职工的意见建议,系统总结和推广成熟工法与管理经验。四要加强技术准备与图纸研读,提前识别技术接口风险,制定针对性预控措施,严守质量底线。五要强化对外沟通与现场协调,提前规划设备堆放场地,有序推进倒送电前的施工清场与条件确认。六要增强品牌意识与服务理念,将工程质量、履约信誉和客户满意度放在首位,持续提升“四局机电”在业内的影响力和美誉度。七是严格落实公司“雷霆行动”安全生产专项部署,强化班组“人机料法环”隐患排查与条件复核。八要筑牢廉洁自律防线,加强关键环节监督,规范业务流程,营造风清气正、干事干净的良好氛围。 机电安装分局相关人员陪同检查。 | |
|  |
