擎天竖井立岭南 匠心拓路启新篇——广东肇庆浪江抽水蓄能电站引水竖井建设纪实

发布日期:2026-05-12 信息来源:第三分局   作者:程小清   字号:[ ]

在粤港澳大湾区能源保障战略版图上,广东肇庆浪江抽水蓄能电站是镶嵌于岭南群山间的绿色能源枢纽。作为国家“十四五”重点能源工程、大湾区核心电网调节支撑项目,其建设运营深度匹配广东省新型储能产业高质量发展目标,为区域新型电力系统构建提供关键支撑,筑牢大湾区电力安全稳定屏障。

公司全面承建进场两洞标、输水发电系统土建标及机电设备安装标土建部分,打破传统分段施工壁垒,打造“一体化设计—全流程管控—全周期服务”的核心体系。

极限挑战:问鼎国内最深最大竖井,铸就水电施工新标杆

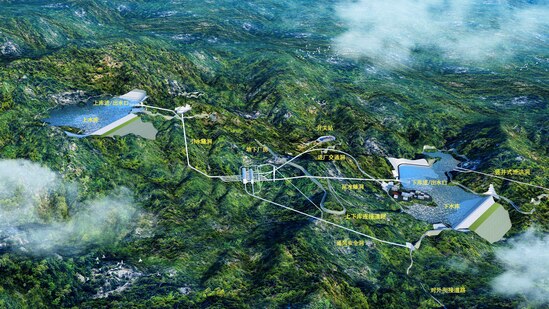

在抽水蓄能电站中,引水竖井是连接上下水库、实现水流高效转换的核心枢纽,其结构参数直接关系电站输水效率与长期运行安全。浪江电站突破传统设计,创新采用引水调压井与引水竖井同轴合一布置,打造出国内史无前例的超深超大同轴竖井。

该竖井总高度533.1米、最大直径16米,相当于180层摩天大楼垂直嵌入山体,断面可布设多层环形施工平台,一举刷新国内水电竖井施工纪录,为目前国内已建、在建工程中最深的大直径竖井兼最大断面超深竖井。

超深与超大断面的双重叠加,让施工面临前所未有的极限考验。

垂直运输极限,500米级深度下,施工材料、混凝土、设备机具的垂直输送无成熟经验参考,传统输送方式易出现骨料离析、堵管、效率低下等问题。

作业环境极限,深井内高地应力、地下水丰富、通风散烟条件差、高温高湿缺氧,作业人员面临岩爆、涌水、有害气体等多重安全风险。

精度控制极限,大断面竖井开挖需保证井筒垂直度、圆度,衬砌混凝土需达到“毫米级”精度,同时满足高强、抗裂、抗渗等严苛标准。

安全管控极限,超深狭窄空间内多工序交叉作业,出渣、支护、衬砌、人员上下高效协同难度极大,任何环节失误都可能引发安全事故。

在无前例、无经验、无标准的严峻挑战面前,四局团队以创新破局、以实干攻坚,逐一攻克核心技术难题,圆满达成深度与断面双登顶、安全与质量双保障的建设成效。

技术破壁:首创正反井结合工艺,破解超深竖井施工“千古难题”

针对500米级大直径超深竖井施工的适配难题,传统正井法、反井法单一工艺均存在明显局限——正井法精度可控但超深出渣困难,反井法出渣高效却受下部通道限制。因此,四局团队首创国内“正反井结合法”成套工艺,融合两种工法核心优势,构建起全新施工体系。

以“上段正井主导、下段反井先导、上下协同作业”为核心,依托竖井顶部V型井架与正井成套设备自上而下开展调压井开挖,采用伞钻全断面机械化钻孔实现单循环爆破进尺5米、开挖支护循环仅17小时。同时,在上弯段架设定向钻机钻定向孔,再通过反井钻机自下而上扩孔形成2.5米直径溜渣导井,打通出渣、排水、通风关键通道,最终以导井为依托完成全断面扩挖,石渣自然下落无需吊桶提升,开挖后同步开展滑模衬砌,实现一体化流水作业。

凭借不受竖井下部通道作业面形成限制的灵活特性,该工艺完美兼顾正井法精度可控与反井法出渣高效、排水通畅、通风良好的优势,从根本上解决了传统竖井施工“作业面狭窄、渣料提升难、施工效率低、地下涌水难处理”等六大难题,使施工安全风险降低40%以上,综合效率较传统手风钻施工提高60%以上。

在装备革新与工艺创新的双轮驱动下,浪江竖井施工跑出“加速度”,月开挖进尺达124.4米,衬砌施工仅用70天完成,滑模平均爬升强度6米/天、最大月强度209米/月,各项指标远超行业平均水平,达到国内同行业超深竖井滑模衬砌先进水平,最终较计划工期提前30天完工,创造超深竖井施工新纪录。

“电站正反井结合工艺的成功应用,实现了两项国内‘首次’突破,一个是首次完成500米级大直径超深竖井正反井结合开挖及衬砌结构施工,形成完整成套工艺体系;再一个是首次将矿用成套设备成功应用于抽水蓄能工程,打通了矿山与水电施工技术壁垒。”项目部总工程师介绍道。

目前,该工艺已获评国家水利协会、青海省两项工法证书,相关成果“正反井结合工法助力超深竖井安全高质量开挖”入选水电总院2024年度《中国可再生能源发电工程建设质量管理报告》典型案例,成为行业推广的标准工艺。

匠心筑品:毫米级管控铸精品,零事故施工守底线

建设过程中,四局团队始终坚守质量第一、安全至上的建设理念,以毫米级精度管控、全过程质量把控与全方位安全防护,严格落实标准化施工与智能化保障措施,实现安全生产零缺陷、零事故,单元工程优良率100%。

坚持风险预控与过程管控并重,针对超深竖井施工特点建立专项风险防控体系,对岩爆、有害气体、高地应力等关键风险实施超前地质预报与动态监测,配套完善专项应急预案并定期组织实战演练。

严格执行竖井作业准入管理,所有人员、设备、机具必须经过安全验收合格方可入井,对爆破、高空、有限空间等高风险作业实行专项审批与专人全程监护,确保关键环节可控在控。

持续强化现场安全保障投入,配齐深井专用通风降温、气体检测、应急通讯、救生逃生等设备,为一线作业人员配备齐全专业防护用品,定期开展职业健康监测与防护效能检查。

建立健全多级安全监督检查机制,推行日常巡查、专项检查、联合督导相结合的管控模式,对排查发现的安全隐患建立台账、限期整改、跟踪复查、闭环销号,实现隐患动态清零。

常态化开展安全警示教育、岗位技能培训与应急处置演练,积极营造全员参与、全程管控、全面覆盖的安全文化氛围,不断提升一线人员安全意识与应急处置能力。

“截至目前,电站引水竖井开挖、锚喷支护、滑模衬砌混凝土等关键工序均获评业主单位样板工程示范点,我们以严管严控、精管精筑筑牢安全质量防线,为国内超深竖井施工树立了安全优质标杆。”项目部负责人介绍道。

党建铸魂:先锋引领担使命,攻坚实干筑精品

项目部始终推动党建工作与生产经营同频共振、深度融合,以红色党建为强劲引擎,助力工程建设提速提质,汇聚攻坚奋进磅礴力量。立足施工一线建强党组织、紧扣攻坚前沿筑牢战斗堡垒,标准化设立项目党支部,划定党员责任区、树立党员示范岗、组建党员突击队,让党组织先锋引领作用贯穿工程建设全过程、渗透各领域。

充分发挥党员先锋模范作用,广大党员干部主动扎根深山一线、坚守施工现场,带头攻克技术瓶颈、化解安全隐患。在急难险重任务中主动亮明身份、冲锋在前、争当表率,引领全体参建人员凝心聚力、迎难而上、奋勇攻坚。

积极推进党建联建共建工作,联合业主、监理、地方相关单位开展共建活动,协同攻坚征地协调、民生保障、生态保护等重点难点问题,汇聚多方资源、凝聚共建合力,为项目平稳推进保驾护航。

深入实施“党建+人才培养”模式,依托导师带徒、技术比武、岗位练兵等特色载体,着力培育高素质、专业化青年技术骨干,为工程建设提质增效和企业长远发展积蓄后备人才力量。

持之以恒抓好廉洁工程建设,常态化开展廉洁警示教育,签订廉洁从业责任书,严格规范权力运行与资金使用,全力打造阳光工程、精品工程、廉洁工程,切实保障工程优质、干部优秀。

同时抓实项目文化建设与人文关怀,精心打造特色党建文化阵地,开展丰富文体活动与暖心慰问,持续增强团队凝聚力与向心力,激发全员干事创业热情。

从无先例可循到行业领跑,从极限挑战到技术突破,广东肇庆浪江抽水蓄能电站引水竖井的圆满建成,以“最深、最大、首创”三大标签,镌刻中国水电土建施工的新高度。

目前,肇庆浪江抽水蓄能电站土建工程已进入最后冲刺阶段。下一步,四局团队将持续推进后续工程高质量建设,打造抽水蓄能领域标杆工程,续写更多中国水电的传奇篇章,为国家“双碳”目标实现与粤港澳大湾区高质量发展注入源源不断的绿色动能!
