交出高分答卷:论孟底沟的“质”胜之道

发布日期:2026-01-27 信息来源:第三分局   作者:崔晨天   字号:[ ]

2025年,面对标段众多、作业面广、地质条件复杂、技术难度高的多重考验,孟底沟水电站项目部始终将“质量第一”的理念深植于每一处作业面、每一道工序中,以体系化的管理、全过程的管控和创新性的实践,交出了一份令人瞩目的年度质量答卷。

特别是导流洞标段以其卓越的质量表现,荣获业主颁发的“2025年度质量先进集体”荣誉称号,成为全线质量管理的标杆,为这座巨型水电丰碑的稳固矗立奠定了最坚实的根基。

在源头与规程中扎牢质量“铁栅栏”

万丈高坝,起于垒土;百年工程,质在根基。项目部深知,卓越的工程质量,始于对最基础环节的极致把控。

严把原材料入口关,确保“血脉”纯净。工程材料是工程的“血肉”。项目部建立并严格执行了一套从采购、进场、检测到储存使用的闭环管控流程。所有进场的水泥、粉煤灰、钢筋、外加剂、骨料等主要原材料,均须“持证上岗”,随货提供完整合格证明。项目部试验室作为“质量哨所”,依据规范按批次进行独立取样检测与第三方送检,双重保险,杜绝任何不合格材料流入施工环节。通过层层抽样、严格检验,2025年度实现了工程所用原材料合格率100%的硬性目标,从源头上确保了工程实体质量的内在品质。

固化“三检一验”制度,压实主体责任。现场质量管控的核心在于制度的有效执行。项目部全面贯彻班组自检、施工队复检、项目部终检,最终报请监理验收的“三检一验”制度。严禁越级申请,确保每一道工序的质量责任清晰、落实到位。这一制度的刚性执行,使质量管理链条上的每一个环节都成为有效的质量控制和责任追溯节点,形成了全员参与、层层负责的质量管理网络。

强化培训教育,提升全员质量素养。人是质量管理中最活跃、最关键的因素。项目部结合年度质量目标与现场实际进展,制定了系统的年度培训计划。每月定期组织全体质检人员及协作队伍作业人员,开展质量管理体系宣贯、施工工艺标准、质量通病防治等专项培训。

2025年,累计开展各类质量培训30场次,参训人员达497人次。持续性的教育培训,不仅显著提升了现场作业人员的专业技能和规范操作意识,更在全体建设者中营造了“崇尚质量、追求卓越”的浓厚文化氛围,将质量意识内化于心、外化于行。

用动态闭环实现质量“零容忍”

质量并非静态的节点,而是贯穿于建设全周期的动态过程。项目部通过高频次、全方位的监督检查与坚决彻底的整改闭环,实现了对施工现场质量风险的有效预警和即时处置。

实施网格化巡查,问题“无处遁形”。针对承建标段多、作业面分散的特点,项目部质量管理部建立了周度例行巡视检查机制。每周派出专人,对各工区、各作业面进行“拉网式”质量巡检。巡查内容覆盖混凝土浇筑、钢筋制安、爆破开挖、支护锚固等所有关键工序,不放过任何角落。这种高密度的主动检查,与监理单位的独立监督形成合力,构建了立体化的质量监督网络。

狠抓整改闭环,隐患“动态清零”。对于巡检发现的问题以及监理单位正式下发的整改通知单,项目部反应迅速,建立专项台账,明确整改责任工段、责任人及整改时限,并跟踪督导直至彻底解决。2025年度,仅在左岸标和导流洞标段,就累计下发整改指令16份,涉及各类质量问题131项。通过严格的管理闭环,所有问题均按期、按标准完成整改并验收闭合,整改完成率达到100%。这种“发现-整改-验证-关闭”的快速反应机制,确保了质量缺陷和隐患在萌芽阶段即被消除,保障了施工过程的持续受控。

规范验收评定,资料“同步翔实”。工程质量的最终评价,依赖于科学、客观的验收评定体系。项目部高度重视单元工程、分部工程、单位工程的质量评定与验收工作,确保评定结果真实反映实体质量。2025年,共计完成并录入2325个单元/分项工程的质量评定,其中水工部分单元工程优良率高达92.86%,公路、房建分项工程合格率100%。顺利完成66个分部工程、2个单位工程的验收。在实体工程推进的同时,竣工资料整理移交工作同步高效进行,全年共移交档案487卷,做到了“工程完、资料清、档案齐”,为工程的全生命周期管理提供了完整、可靠的数据支撑。

以创新突破攀登质量“新高地”

在确保符合性质量的基础上,孟底沟水电站建设者主动追求卓越,通过树立标杆、鼓励创新,将质量管理工作推向更高水平,并赢得了外界的广泛认可。

创建样板引路,树立工艺标杆。项目部积极开展“示范工序”和“样板工程”创建活动,通过选定典型施工段,集中最优资源,严格按精品标准施工,将其打造为可供全线观摩学习的质量标杆。2025年,成功创建并完成了如“1号导流洞边顶拱钢筋安装”“2号导流洞边顶拱混凝土”等10项示范工序和8项样板工程。这些“看得见、摸得着”的实体标杆,为同类工序提供了直观的工艺标准和质量样板,有效带动了整体施工质量的均衡提升。其中,导流洞标段在样板创建中表现尤为突出,多个关键部位的混凝土和钢筋工程被列为全线样板,为其后荣获年度质量先进集体奠定了坚实的实体基础。

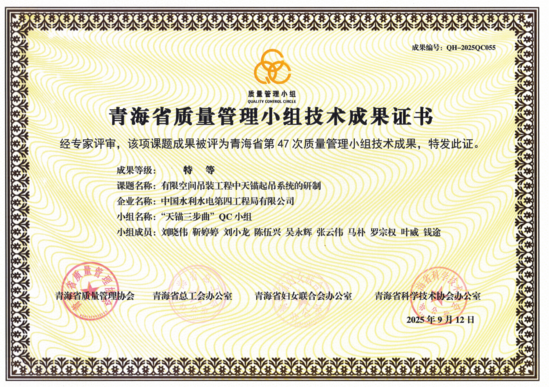

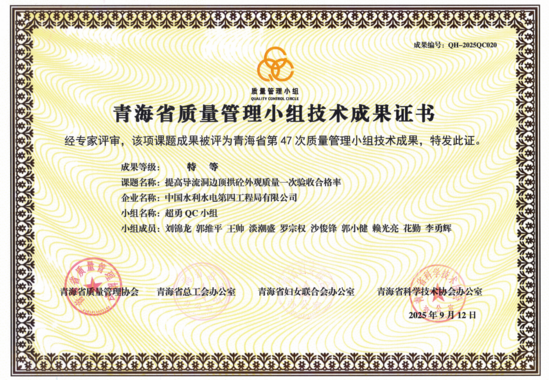

聚焦QC攻关,破解质量难题。项目部大力推动群众性质量管理活动,鼓励围绕施工难点成立QC小组开展技术攻关。2025年QC成果丰硕:《提高左岸交通洞砂浆锚杆无损检测合格率》提升了隐蔽工程质量可靠性;《提高导流洞边顶拱砼外观质量一次验收合格率》与《有限空间吊装工程中天锚起吊系统的研制》两项导流洞标段成果,荣获青海省质量管理小组技术成果特等奖及行业级奖项。这些成果不仅解决了具体难题,节约了成本、提高了工效,更激发了基层员工的创新活力。

荣誉见证实力,标杆引领前行。高质量的管理与实践,赢得了行业和业主的高度认可。“高边坡危岩体防护工程冲锋班组”和危岩体治理工程“高不怕”班组,凭借其卓越的现场管理和过硬的质量表现,分别被评定为国家级和青海省级“质量信得过班组”。尤为值得一提的是,导流洞标段凭借其贯穿全年的、系统性的卓越质量管理,包括严格的源头控制、高效的闭环管理、众多的样板工程以及突破性的QC成果,在年度评选中脱颖而出,被业主方授予“2025年度质量先进集体”荣誉称号。这一荣誉,不仅是对该标段全体参建人员辛勤付出与精湛工艺的崇高褒奖,更是对项目部整体质量管理体系有效性和先进性的权威肯定,树立了全项目争创优质、勇当标杆的鲜明旗帜。

群山为证,江河为鉴。孟底沟水电站建设者以匠心守护初心,用汗水浇筑品质,在质量管理的征程上步履坚定、成效卓著。从原材料的毫厘必究,到施工过程的严密监控;从制度体系的刚性执行,到技术创新的蓬勃开展,每一步都扎实稳健,每一环都全力以赴,为铸就新时代的水电丰碑奠定了坚实的质量之魂。
