金塘冲水库枢纽工程泄水闸首个闸墩顺利封顶

发布日期:2025-08-01 信息来源:第二分局   作者:张印港   字号:[ ]

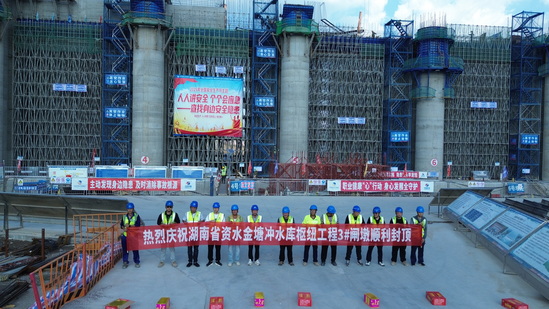

7月30日,随着最后一方混凝土浇筑完成,金塘冲水库枢纽工程左岸8孔泄水闸3号闸墩成功浇筑至EL83米高程,为后续坝顶门机及闸门等金属结构安装创造条件,为加快实现二期截流奠定了坚实基础。

金塘冲水利枢纽工程是以防洪为主,结合灌溉、发电等综合利用的大(Ⅱ)型水利枢纽工程。作为湖南省“十四五”水安全保障规划的控制性工程,建成后,将大幅提升区域防洪能力,为资水流域的产业布局优化和经济高质量发展注入强劲动能。

金塘冲水库枢纽泄水建筑物采用混凝土闸坝,坝顶高程83米,最大坝高32米,消能采用底流消能方式。泄水闸为14孔带胸墙的14×14米(宽×高)闸孔,堰型为“WES”实用堰,堰顶高程62.5米。泄水闸闸墩设计总浇筑混凝土方量为4.86万立方米,目前已累计浇筑2.26万立方米,工程建设正按计划稳步推进。

弧形闸门牛腿异形结构施工是泄水闸闸墩建设中的“硬骨头”,具有结构复杂、施工线性控制难度大等特点,同时,在施工过程中还面临闸门金属结构与启闭设施埋件安装等多项施工工序交叉作业、施工空间狭小等问题。为确保工程质量与施工效率双提升,项目部通过反复论证优化施工方案,创新采用整体定制钢模进行闸墩墩身和牛腿混凝土浇筑。施工中,每一处钢筋、模板及预埋件的精度都被严格控制在毫米级,从工序到验收的每一道关口均严格把关;同时,项目部严格落实安全防护标准化管理,细化风险管控要求,持续完善安全保障措施,为施工顺利推进筑牢“双防线”。

下一步,项目部将锚定工程整体节点目标,全力加快泄水闸闸墩后续施工,力争在2025年8月底前实现所有闸墩封顶,为金塘冲水库枢纽工程年度节点目标的高质量完成打牢基础。
