尚义抽蓄电站2号机组定子组装顺利完成

发布日期:2025-06-23 信息来源:机电安装分局   作者:李国光   字号:[ ]

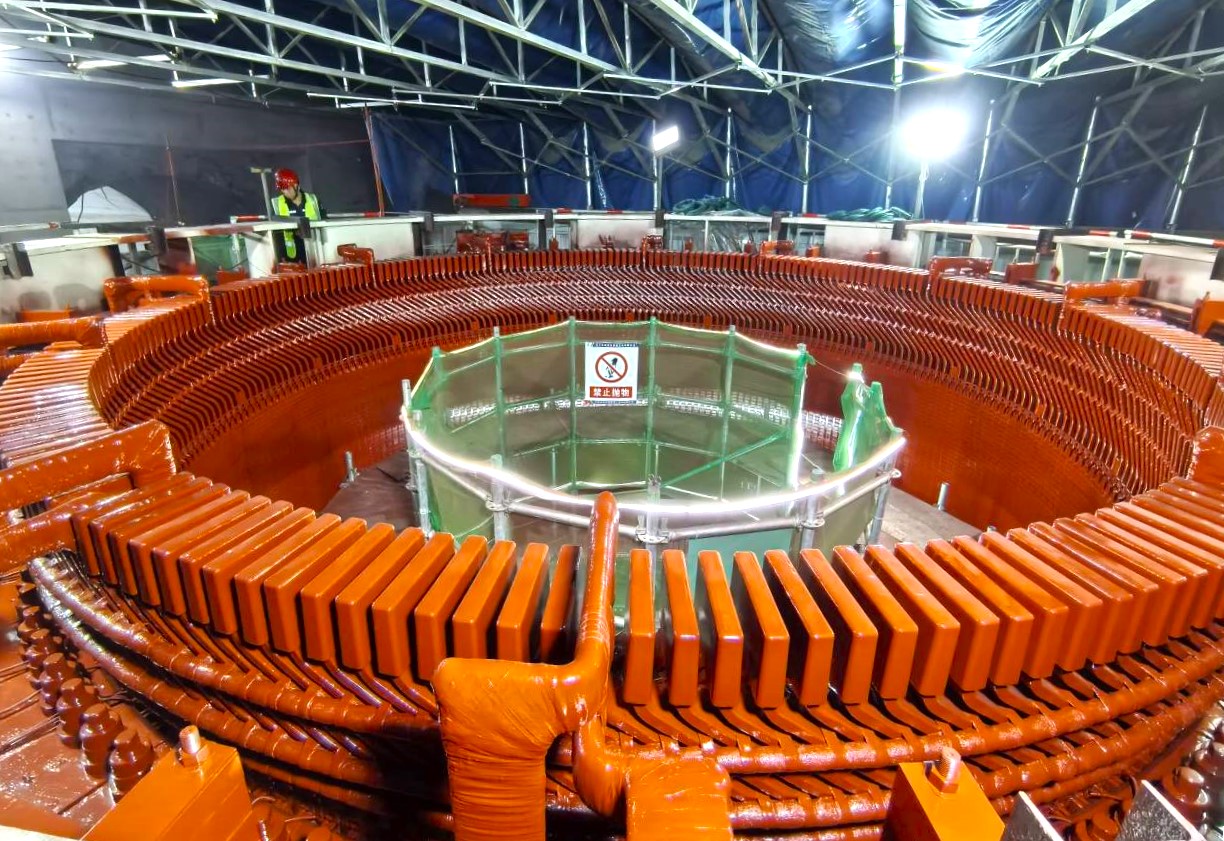

6月17日,随着尚义抽蓄电站2号机组定子一次性通过整体耐压试验,标志着2号机组定子组装工作圆满完成,具备整体吊入机坑的条件。

定子组装是发电机组装配的重要环节之一,具有工序较多、工艺要求高、施工难度大等特点。项目部汲取首台机组施工经验,科学组织、精益安排,对施工工序及工艺进行了有效改进,2号机组定子铁心圆柱度控制0.24毫米以内,优于1号机组定子铁心圆柱度0.28毫米。

耐压试验是检验定子绝缘性能的关键环节,试验电压高达数万伏,对工艺水平和设备质量要求极高。项目部联合设计、监理单位反复论证方案,预演优化试验流程,确保一次性通过验收。试验过程中,各项数据均优于国家标准,定子绕组绝缘性能良好。

作为京津冀地区千瓦级“蓄电池”的重要组成部分,尚义抽蓄电站是张家口市推动能源结构转型、增强新能源消纳能力的关键基础设施,也是张家口市首座抽蓄电站。电站共安装4台可逆式水轮发电机组,单机容量350兆瓦。建成后年发电量可达15.4亿千瓦/时,每年节约煤耗约11.95万吨。
