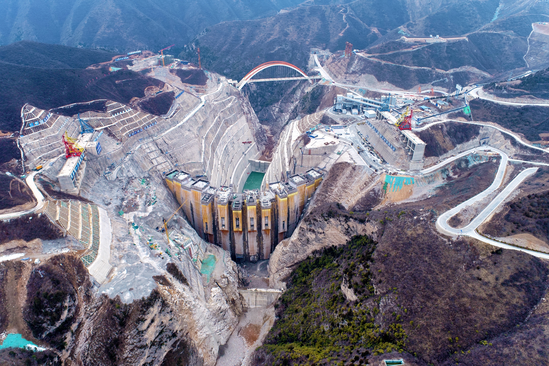

“坝”步跨越150万方!东庄水利枢纽大坝浇筑再提速 |
|
|
|
3月17日,由公司承建的全国唯一在建具有调水调沙功能的大型水利工程——陕西东庄水利枢纽工程传来捷报:大坝混凝土浇筑量突破150万立方米,标志着工程建设进入关键冲刺阶段,为2025年11月下闸蓄水奠定坚实基础。 陕西东庄水利枢纽工程是国务院确定的172项节水供水重大水利工程之一,工程以防洪减淤为主,集供水、发电、生态改善于一体。枢纽主要建筑物由混凝土双曲拱坝、泄水消能系统、引水发电系统、供水进水塔等组成。混凝土双曲拱坝坝高230米,相当于80多层楼的高度,总库容32.76亿立方米,装机规模11万千瓦。 中国水电四局主要承担着大坝土建与安装工程标、导流洞Ⅰ标、场内6号道路Ⅲ标、对外交通公路(新建段)Ⅳ标、导流洞金属结构安装Ⅲ标、左右岸坡上部开挖工程标、缆机设备安装标等7个标段的施工任务。 大坝浇筑划分为21个坝段,坝顶最终浇筑至804米高程,混凝土浇筑总量约为190万立方米,建成后将成为陕西库容最大、坝高最高的水利工程。截至目前,最大坝高突破196米,最高坝段5坝段达到770米高程,已完成总浇筑量的78.95%,计划2025年6月底前满足度汛要求,11月实现下闸蓄水,2026年底全面建成投运。这一里程碑节点的实现,为工程后续金属结构安装、机组调试等关键环节提供了有力保障。 该工程位于泾河峡谷深处,原始地貌复杂多变,危岩体及堆积体遍布,施工交通布置困难,安全风险与协调难度极大。2023年2月首仓混凝土开仓浇筑,2024年大坝浇筑进入全面攻坚阶段,面对八十万方混凝土浇筑量、百米级坝体爬升、六大孔口金结施工等重大施工挑战,项目团队发扬“自强不息 勇于超越”的企业精神,通过实施混凝土浇筑“一条龙”管理办法、优化混凝土浇筑工艺、运用智能温控系统,强化缆机调度效率等措施,成功克服极端天气频发、雨季施工窗口受限、河谷地形狭窄等叠加挑战,最终以“月均浇筑强度突破6.85万方”的施工速度,提前完成各项年度目标计划,实现工程优质安全履约,为2025年坝体浇筑全线到顶目标奠定坚实基础。 工程建成后,将采用“泄大拦小、适时排沙”方式,有效解决渭河淤积和洪水灾害问题,使渭河100年一遇洪水削减为50年一遇,保障西安、咸阳、渭南3市9县区近150万人和80万亩耕地的防洪安全。同时,库区将形成7.3万亩水面,改善泾渭流域生态环境,促进区域高质量发展。 |
|
|
