孟底沟水电站杨家坪料场首条隧道提前全线贯通

发布日期:2025-12-02 信息来源:第三分局   作者:崔晨天   字号:[ ]

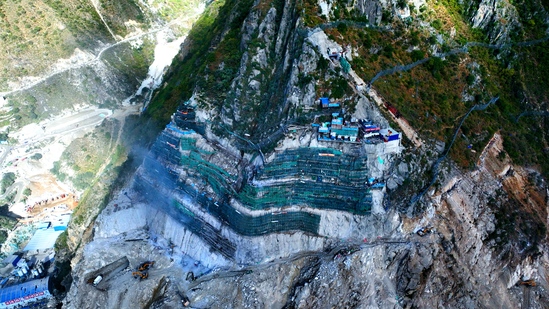

11月30日,孟底沟水电站杨家坪料场702号-1隧道全线贯通,较原计划提前20天完工,为大坝主体工程的顺利推进奠定了坚实基础。

孟底沟水电站是雅砻江中游“一库七级”开发的第5个梯级电站,是“十四五”期间雅砻江中游水电开发的战略支撑项目,在国家能源发展战略中占据重要地位。电站总装机容量达240万千瓦,年发电量预计可达104亿千瓦时。其混凝土双曲拱坝共计23个坝段,最大坝高201米,浇筑混凝土约199.3万立方米,大坝混凝土所需的人工砂石骨料均来源于海拔2470米以上的杨家坪料场。

杨家坪料场开采道路由6条隧道组成,分别为701号、701号-1、702号、702号-1、703号及703号-1隧道。此次贯通的702号-1隧道起点连接702号隧道,终点位于料场高程2560米马道上缘,全长167米,开挖断面宽7米、高6.22米,采用城门洞型设计,路面宽6.5米。施工中根据隧洞地质特点,采用手风钻造孔,爆破采用楔形掏槽与光面爆破相结合的方式,并通过数码电子雷管微差延时网络起爆。每次爆破后,使用1.2立方米反铲进行安全排查与处理。在洞挖过程中,针对不同围岩类别采取了相应的支护策略:Ⅲ类围岩在开挖后及时实施初喷混凝土、随机锚杆等临时支护,系统支护距离掌子面不超过15米;Ⅳ类围岩则实行“一掘一支护”,每轮爆破后及时跟进系统支护;对施工中揭露的地质缺陷及不稳定岩体,随时进行随机锚杆等加固处理。

据悉,杨家坪料场开采道路目前共完成1574.04米,整体完成率过半,计划于2026年6月底全线贯通,届时杨家坪料场将形成“六隧并行、立体运输”的高效体系,将为孟底沟水电站主体结构的浇筑施工打下坚实基础。
