尚义抽水蓄能电站3号机组转子成功吊装 |
|
|
|
|

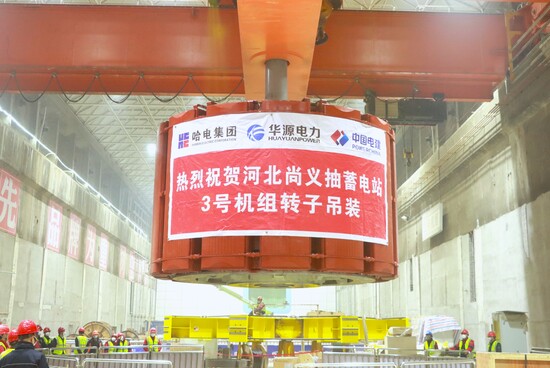

12月15日,尚义抽水蓄能电站3号机组转子安全、精准吊装就位,为后续机组总装调试及实现投产目标奠定了坚实基础。 转子吊装作业精度要求高、安全风险突出、协同难度大。为确保吊装顺利完成,项目部提前谋划,周密制定专项方案与应急预案。吊装前,联合各方对转子本体、桥机、吊具及安全措施进行全面排查;吊装过程中,指挥、操作、监测等各岗位紧密配合,全程平稳流畅、安全可控,充分展现了项目部过硬的技术实力与卓越的管理水平。 回望全年安装征程,面对工期紧张、任务交织、环境复杂等多重挑战,项目部迎难而上,接连实现关键节点突破:9月8日,1号机组转子首吊成功,拉开核心部件安装序幕,鼓舞全员士气;10月29日,2号机组转子接力吊装,精准就位,展现团队高效连续作战能力;12月15日,3号机组转子成功吊装,年度转子吊装任务超额完成。 目前,随着三台机组转子相继就位,1号、2号机组已全面转入总装和分部调试阶段,3号机组安装工作也将加速推进。与此同时,4号机组相关准备工作正在有序开展。 尚义抽水蓄能电站作为国家可再生能源发展规划的重点项目,共安装4台35万千瓦可逆式水泵水轮机组,总装机容量140万千瓦,电站投运后,每年可节约标准煤约15万吨、减排二氧化碳约40万吨,对优化京津冀能源结构、保障电网稳定运行、促进新能源消纳具有重要作用。 |
|
|
|
