孟底沟水电站永久挡水坝防渗墙施工顺利完成

发布日期:2025-10-22 信息来源:市政工程分局   作者:张箫亮   字号:[ ]

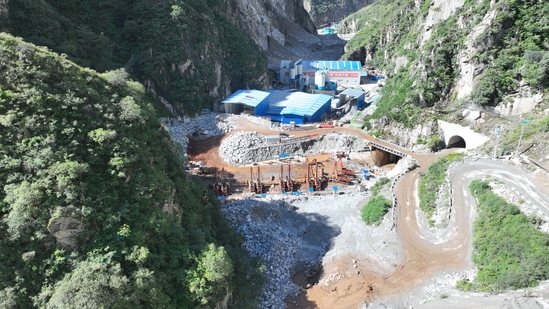

10月20日,随着孟底沟水电站永久挡水坝防渗墙三号槽段最后一车混凝土浇筑完成,标志着该防渗墙工程全部浇筑施工顺利结束。历时114个日夜,项目累计完成防渗墙成槽1462.5平方米,混凝土浇筑1672立方米。

孟底沟水电站位于四川甘孜州九龙县与凉山州木里县内,其水库的正常蓄水位为2254米,总库容为8.85亿立方米。孟底沟水电站建成后,年发电量104亿千瓦时,每年可节约原煤459万吨,是中国大幅降低碳排放强度的重要组成措施,将对巩固沿江地区脱贫攻坚成果,助推乡村振兴战略,推动能源产业实现高质量发展提供有力保障。

在项目建设过程中,项目团队秉持技术与效益并重的原则,通过实施精细化管理,实现了质量与效率的双重突破,为工程顺利推进提供了坚实保障。一是优化施工方案,针对坝体漏浆预防、河床大孤石处理等难题,确定采用水下聚能爆破技术破除大孤石及含孤石地层,有效提升施工进度。同时,对二期槽孔区域实施钻孔预爆破处理,于成槽前预先破除孤石地层,在保障施工质量的前提下显著提高施工效率。二是加强设备运维管理,通过实时监控机械设备运行状态并实施动态管理,提高设备利用率。三是强化过程质量管控,严格监测成槽施工中的泥浆比重、黏度、含砂率以及浇筑过程中的混凝土质量与性能,确保质量可控。四是规范安全标准化施工,严格执行每日班前安全交底制度,强化作业人员安全交底与应急处置能力培训,确保项目安全建设。

项目部将系统总结永久挡水坝防渗墙混凝土浇筑施工经验,形成标准化施工流程,为后续临时挡水坝及上游围堰的顺利施工提供了有益参考。
