灵寿抽水蓄能电站地下厂房首层开挖顺利完成

发布日期:2025-09-22 信息来源:第一分局   作者:黄鹏飞、蔡尚   字号:[ ]

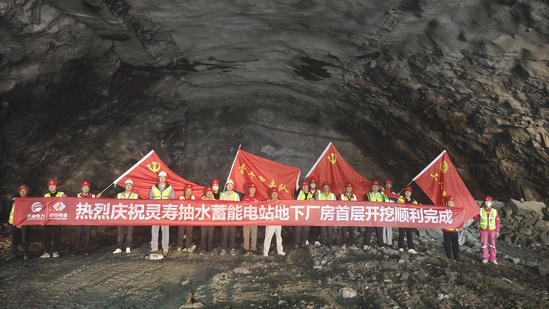

9月19日,由第一分局承建的灵寿抽水蓄能电站地下厂房首层开挖顺利完成。标志着项目建设成功攻克首个关键工序,为如期实现发电目标奠定了坚实基础。

灵寿抽水蓄能电站位于河北省石家庄市灵寿县寨头乡,电站总装机容量140万千瓦,额定发电水头605米。地下厂房由主机间、安装场和副厂房组成,安装间布置在主机间左端,副厂房布置在主机间右端,呈“一”字形布置。地下厂房洞室埋深290~460米,总开挖尺寸为209米×27.4米(25.9米)×58米(长×宽×高),自上而下分7层开挖。

此次完成的首层开挖工程,石方洞挖约4.43万立方米。为确保施工顺利进行,施工局一是创新工艺工法,积极采用分部分块开挖法,坚持“中导洞先行,两侧扩挖错距跟进”的作业原则,严格控制中导洞与两侧扩挖区错距大于30米,极大降低了相互干扰,确保了开挖工作的整体稳定与快速推进。二是强化技术先行,组织专家多次论证优化开挖及支护方案,采用先进测量技术进行精准放线与实时监测,确保开挖精度与边坡稳定。三是严守安全红线,建立健全安全生产责任体系,严格执行领导带班和旁站制度,加强风险源辨识与隐患排查,实现了全过程安全“零事故”目标。四是狠抓施工组织,合理配置资源并持续优化工序衔接,克服了场地狭小、交叉作业等多重困难,保障了各类设备高效运转与工序无缝衔接;五是注重绿色环保,严格落实扬尘控制、噪音管理、渣土规范运输等环保措施,最大限度减少了对周边环境的影响。

据悉,项目建成后主要服务于河北电网,在电网中承担系统调峰、填谷、调频、调相,以及事故备用等任务,能够有效缓解区域电力供需矛盾,对带动当地基础设施建设和旅游等相关产业发展,解决当地就业,促进地方经济增长和社会发展具有显著的经济效益和社会效益。
