孟底沟水电站2号导流洞顺利过流

发布日期:2025-08-05 信息来源:第三分局   作者:崔晨天   字号:[ ]

8月3日晚20:03,随着一声精准的爆破令下,雅砻江孟底沟水电站2号导流洞进口围堰成功起爆拆除。这标志着该导流洞正式实现过流,为孟底沟水电站实现下一步关键节点——大江截流奠定了坚实基础,工程建设迈入全新阶段。

孟底沟水电站是雅砻江干流中游“一库七级”开发战略中的第五级梯级电站,更是国家“十四五”能源规划中雅砻江中游水电开发的战略性支撑项目。其挡水建筑物采用技术难度高、承载能力强的混凝土双曲拱坝,最大坝高达到201米。作为“十四五”期间国内开工建设并顺利推进的装机规模最大的水电站,孟底沟规划总装机容量高达240万千瓦。电站建成投产后,预计年均发电量可达104亿千瓦时,相当于满足约475万户家庭一年的清洁用电需求,并减少二氧化碳排放840万吨,对实现“双碳”目标意义重大。

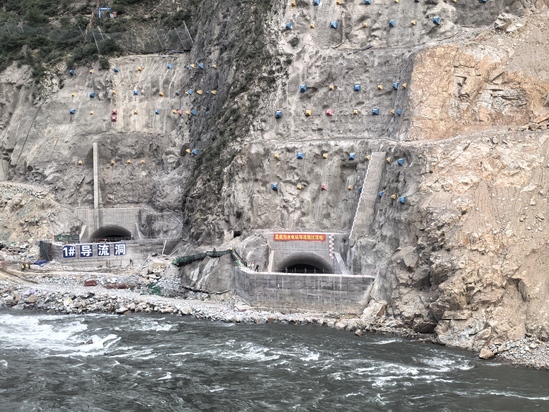

孟底沟水电站共布置2条导流洞,两条导流洞基本平行布置,1号导流洞混凝土围堰长度33.36米,2号导流洞混凝土围堰长度37.47米,两条导流洞进口混凝土围堰顶宽度均为2米,高程2101.00米以下采用“预留岩埂+帷幕灌浆防渗”结构,高程2101.00米以上采用6.5米高的混凝土围堰挡水,设计堰顶高程取2107.5米。

为顺利完成导流洞进口围堰拆除任务,施工局制定了详细的爆破方案和应急预案,针对爆破振动控制、飞石防护、涌浪预警等关键环节反复推演,并组织全员开展多轮安全培训与应急演练。在爆破过程中,项目团队团结协作,各环节紧密配合,技术人员根据实时监测数据和现场实际情况,动态优化资源配置与作业流程,同时安排专人进行全过程旁站监督指挥、安全监护和巡视,确保了爆破作业全过程安全可控、一次成功。

随着围堰的顺利拆除,奔腾的雅砻江水按照既定设计路径,顺畅涌入2号导流洞,标志着导流洞正式投入过流运行。这一重大节点的达成,不仅是孟底沟水电站主体工程建设取得的又一重要里程碑式胜利,更意味着距离实现大江截流、开启大坝主体浇筑这一核心目标迈出了关键性的一步。
