白马航电枢纽工程围堰帷幕灌浆施工圆满完成

发布日期:2025-03-07 信息来源:西南分局   作者:金亮、金文仕、王存成   字号:[ ]

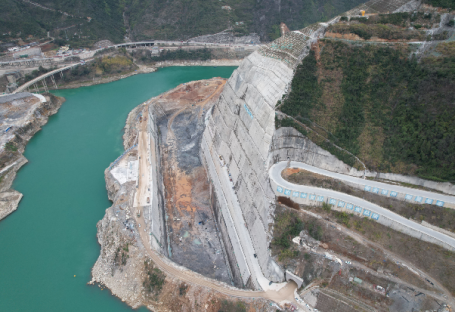

3月6日,随着下游新增帷幕灌浆第8单元最后一个检查孔施工完成,白马航电枢纽工程纵向预留岩埂及上下游预留岩埂围堰帷幕灌浆施工任务圆满完成。

白马航电枢纽工程位于重庆市武隆区白马镇,是乌江干流开发规划的最后一个梯级,也是乌江梯级开发12个梯级中自下而上的第1级。作为成渝地区双城经济圈建设重点项目,工程以航运为主,兼顾发电,建成后将渠化航道45.3公里,船闸年通过能力1060万吨,打通渝东南和黔东北地区进入长江黄金水道的“最后一公里”,助力乌江航运全面复苏及区域经济高质量发展。

白马航电一期工程纵向及上下游均为高变幅水位预留岩梗围堰,设计最大挡水高度37.6m,最低挡水高度4.06m。预留岩梗帷幕轴线总长955m,帷幕孔深度40~55m,沿线岩石以溶蚀性薄层灰岩、白云岩、溶蚀角砾岩为主,且岩体中发育有多组裂隙、断层及破碎夹层,地质条件复杂。

结合施工难点及特点,项目部采取多项创新举措,有效确保了施工质量及进度:一是强化现场生产协调组织,有效保障多单元、多机组同步施工,创下了单月钻孔量7267米的记录;二是动态管理,建立了以业主、设计、地勘、物探、监理单位等全员管控的联动机制,针对现场存在问题第一时间汇报及解决;三是利用物探电视成像检测技术真实、准确反馈岩体地质状况,并优化确定帷幕底高程。选取三序逐序加密、高压脉动灌注工艺参数,采取智能设备精准过程实施;四是严格执行原材及设备报检、工序验收留影、首件工程样板引路等核心制度,全过程标准化管控,保障帷幕高品质施工。

帷幕灌浆的顺利完成,基坑无明水,成功打造了优质防渗屏障,展现了项目团队“技术引领、质量创优”的攻坚能力,为后续工程积累了宝贵经验。下一步,项目部将秉承“一切工作到项目、一切聚焦干项目”的理念,带头发挥四局高原铁军精神,全力推进工程关键、重要作业项目管理,全面提升“科技、效率、人才、品牌”建设成效,以高昂的斗争作为,顺利实现2025年导流明渠过流目标,为乌江流域再添一座精品工程!
