孟底沟水电站缆机辐射端首仓混凝土顺利浇筑

发布日期:2026-08-24 信息来源:第三分局   作者:王姿懿   字号:[ ]

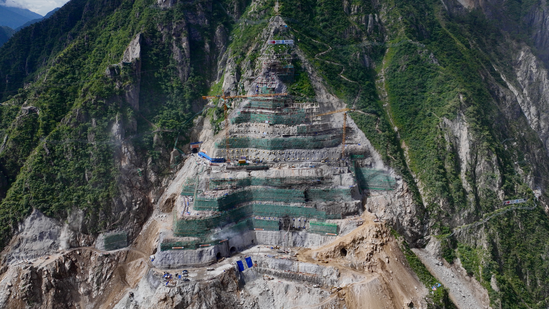

8月23日,孟底沟水电站缆机辐射端顺利浇筑第一仓混凝土,标志着缆机工程右岸移动端土建施工正式启动,为后续缆机设备安装打下坚实基础。

孟底沟水电站是雅砻江中游七级开发方案中的第五个梯级,上游与楞古梯级衔接,下游与杨房沟梯级衔接,枢纽区位于四川省甘孜州与凉山州交界的雅砻江干流上。电站采用坝式开发,坝型为混凝土双曲拱坝,最大坝高201米,水库总库容8.85亿立方米。总装机容量240万千瓦。电站共布置4台缆机,为无塔架结构的辐射式缆机,左岸为锚固端、右岸为移动端(辐射端),跨度678米、额定起重量30吨、吊钩扬程250米,自上游往下游依次为1号~4号缆机,主要负责大坝混凝土运输及施工设备、材料运输。

右岸辐射端平台高程2340米,是缆机移动端核心基础,平台布设弧形轨道,可实现副车架辐射摆动,保障缆机覆盖大坝全部作业范围。辐射端土建施工完成后,将开展轨道、副车架、主索过江等缆机主体安装作业,是缆机工程承上启下的关键节点。

缆机是孟底沟大坝建设的“空中运输走廊”。本次首仓混凝土浇筑,为后续大坝大规模混凝土浇筑创造了前置条件。下一步,项目部将紧盯辐射端土建施工节点,有序推进后续埋件、轨道施工,保障缆机按期建成投运。
