肇庆抽水蓄能电站首台机组转子整体耐压试验顺利通过

发布日期:2026-01-13 信息来源:机电安装分局   作者:焦小龙   字号:[ ]

1月8日,广东肇庆浪江抽水蓄能电站首台(1号)机组转子整体耐压试验一次顺利通过。

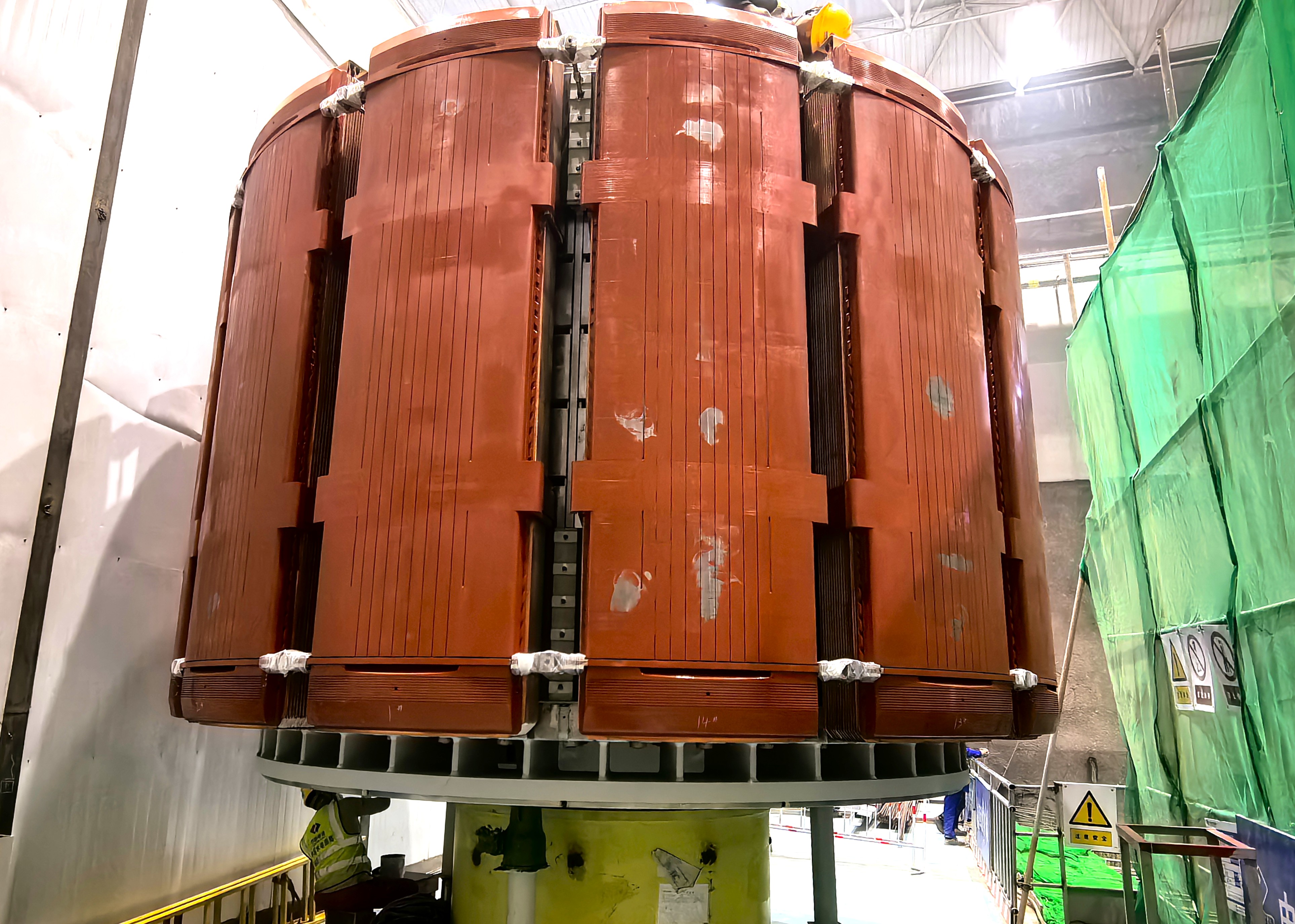

转子整体耐压试验是检验转子电气设备制造与安装质量的关键环节。1号机组转子,主要由转子中心体、9节磁轭环及14个磁极组成。在磁极挂装前,每个磁极均已完成单体电气试验;全部挂装结束后,进行整体耐压试验。经实测,转子圆柱度达到0.17毫米,远优于厂家设计的0.80毫米标准,体现出安装工艺的高精度与严要求。

为确保试验顺利开展,项目部精心组织、周密部署:试验前对转子进行全面清扫,并联合业主、监理、厂家进行多方检查;现场开展安全技术交底,安全管理人员规范设置试验警戒区与标识标牌;试验人员全程监测、细致记录各项数据。最终,在各方协同配合下,转子整体耐压试验一次成功。

下一步,项目部将扎实推进1号机组下机架、转子吊装等后续工作,全力保障首台机组按期投产发电。

广东肇庆浪江抽水蓄能电站是粤港澳大湾区首个变速抽水蓄能电站,是“十四五”期间国家重点实施项目。电站安装3台单机容量30万千瓦的定速可逆式水泵水轮机/发电电动机和1台单机容量30万千瓦的变速可逆式水泵水轮机/发电电动机组,总装机容量为120万千瓦。 电站建成后,年设计发电量13.5亿千瓦时,预计每年可节约标煤36万吨、减少二氧化碳排放90万吨。
