哥伦比亚CHEC光伏项目6项节点目标同步圆满实现 |
|
|
|

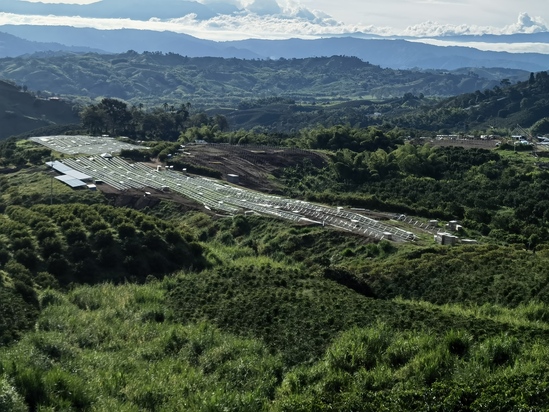

当地时间9月20日,哥伦比亚CHEC光伏项目F站同步完成清表、开挖回填、钢柱搭设、电缆敷设、支架安装和实验板安装6项节点。 在经历105天考古许可的停工后,项目于8月10日重新开始施工。为提升施工进度,按时按量实现节点目标。项目部分析问题、理清思路、同步展开土建施工、机械安装、电器安装、系统冷调热调等工作。在土建、机械和电器安装等大型施工内容中,项目团队调配设备,优化资源配置,并对施工班组进行实时技术交底,优化工序,使各项施工内容同步进行且不受影响。 最终,项目部在短短的45天内完成了8.26公顷的清表、7500方的开挖回填、2755根的C型钢桩、320米的低压直流电缆敷设等关键节点工程量。同步还完成了南部2个区光伏支架安装90套、光伏板实验安装6组(112块),这些关键性节点的实现。 哥伦比亚光伏CHEC项目总装机容量15.99兆瓦,由7.73兆瓦 +8.26兆瓦两个光伏区组成。2025年01月至2025年03月为项目筹备阶段,2025年03月中旬开始启动项目,计划在2026年06月30日完成项目移交,总工期为575天。施工范围包含整个光伏场区以内的研究、设计、设备供应运输、材料配件供应、土建施工安装、调试、试运行等主要工作。 据悉,项目建成后,将为哥伦比亚北部卡尔达斯省输送清洁的电力能源,极大缓解该区域供电压力,极大促进当地经济发展。
|
|
|
