哥伦比亚弗朗西斯科胡安娜光伏项目首批并网发电 |
|
|
|
|

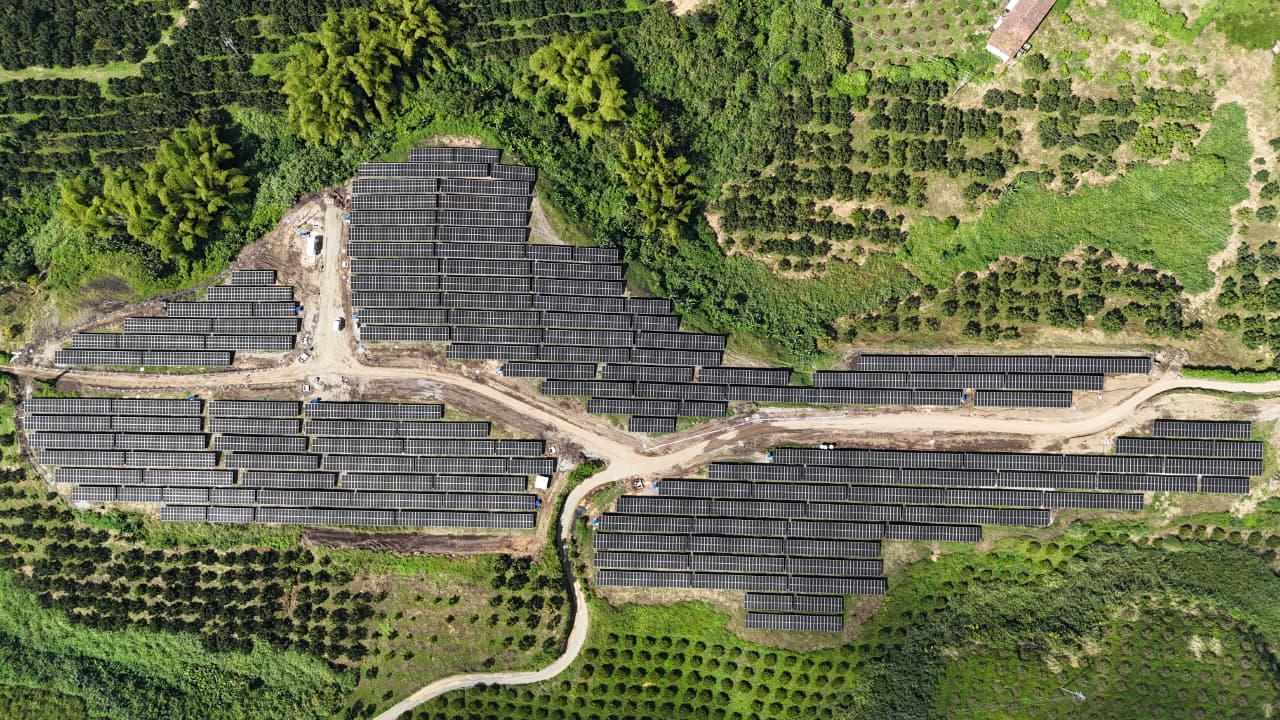

当地时间1月21日,由水电四局牵头,与江西院联营实施的哥伦比亚弗朗西斯科胡安娜光伏项目,首批8.26兆瓦光伏区实现并网发电。 为保障项目成功运行,项目部以“精密策划、精心组织、精细管理、高效履约”为施工原则,兼顾统筹安全、质量与进度。面对项目业主考古许可滞后、卖方市场供应链短缺、地勘复杂等重重挑战,项目部研究各类应对措施,快速推进项目各项工作,最终提前28天完成首批并网发电,得到了业主和当地政府的一致好评。 哥伦比亚弗朗西斯科胡安娜光伏项目位于哥伦比亚北部的卡尔达斯省,总装机容量15.99兆瓦。施工范围包含整个光伏场区内的研究、设计、供货、施工、调试和试运行等主要工作。项目建成后预计年均可提供清洁电能约2248万千瓦时,将为哥伦比亚北部的卡尔达斯省输送清洁的电力能源,极大缓解该区域的供电压力,促进当地经济发展和造福当地人民。 |
|
|
|
| 【打印】 【关闭】 |
