雅砻江孟底沟水电站左岸场内交通及自然边坡防治工程首批监测仪器通过验收并移交

发布日期:2025-09-24 信息来源:设计院   作者:宋德胜   字号:[ ]

9月18日,由设计院孟底沟电站测量队实施的雅砻江孟底沟水电站左岸场内交通及自然边坡防治工程首批监测仪器顺利通过联合验收并移交。

本次验收由雅砻江孟底沟建设管理局组织,联合成都勘测设计研究院、中南院测量监测中心及监理单位共同完成。验收组系统查验了工程档案资料、项目合同范围内工程完成情况及工程实体质量情况,实地考察时对监控系统开展运行状态评估,完成了图像清晰度检测、功能完整性验证及数据存储功能校验。在认真听取了测量队工作情况汇报并对工程建设验收鉴定材料进行充分讨论后,验收组认为工程已按合同约定完成建设内容,监控设备整体运行稳定可靠,一致同意通过验收。

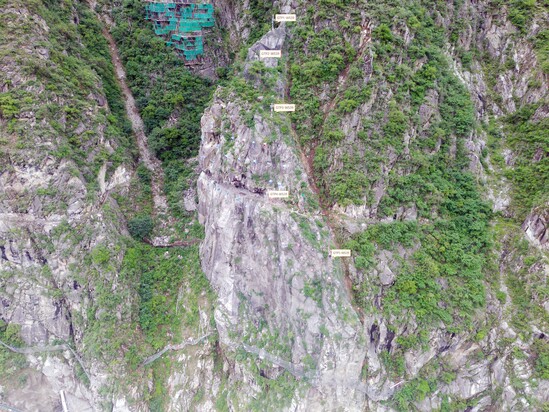

在项目实施过程中,测量队面对左岸边坡危岩体区域高差大、坡度陡、分布广,交通条件极为不便,设备运输困难等挑战,第一时间成立攻关小组,创新采用“GNSS测杆解体+法兰盘焊接+螺栓连接”方案,并利用无人机辅助运输,成功解决大重量设备(如180斤重的GNSS测杆)搬运问题;在组网调试阶段,测量队克服了高原气候多变,山区地形起伏较大,监测区域跨越多条冲沟,通视条件不良,电磁环境复杂等困难,在土建工序开始以前,根据设计文件及时进行预选点,以搜星实验确定测点位置满足设计卫星数量。同时,应管理局设备不许接入外网的网络安全要求,现场采用无线网桥进行数据传输,无形中增加了对测点位置选址的难度。期间,为了减少设备运输次数和中继网桥节点,测量队针对处于较低位置或冲沟阻挡的测点,利用右岸测点进行转发,对于不通视的测点,利用现场已建立好的监控立柱直接安装中继网桥等方法,加快组网进度。

危岩体监测设备种类多,通信方式多样,经过测量队的多次优化,将内观自动化(MCU)、微芯桩、GNSS数据利用GNSS测点的无线网桥实现了内网通讯。截至目前,雅砻江孟底沟水电站左岸场内交通及自然边坡防治工程首批监测仪器的监测系统已全面完成安装调试,各项技术指标均符合设计要求。即在左岸边坡危岩体关键区域共布设35套(支)监测设备,涵盖10套GNSS监测站、13套微芯桩、6支锚杆应力计、4套锚索测力计及2套气象监测设备。所有监测仪器电缆均采用镀锌钢管保护,并接入数据采集单元(MCU),实现自动化数据采集与实时传输,监测数据已同步接入雅砻江大坝在线监控系统,为工程安全运行提供动态保障。

此次顺利通过验收并移交,标志着项目建设取得了重要阶段性进展,同步为设备交付使用奠定了坚实基础。下一步,测量队将继续配合项目,做好安全监测相关工作,为后续大坝标段快速施工提供精准的技术支撑与服务。
