西南分局QC小组成果获2项国优奖 |
|
|
|

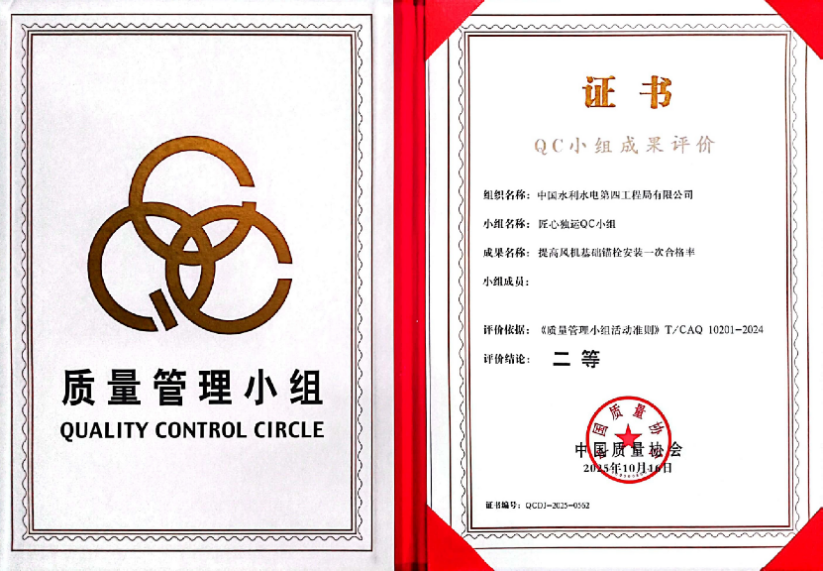

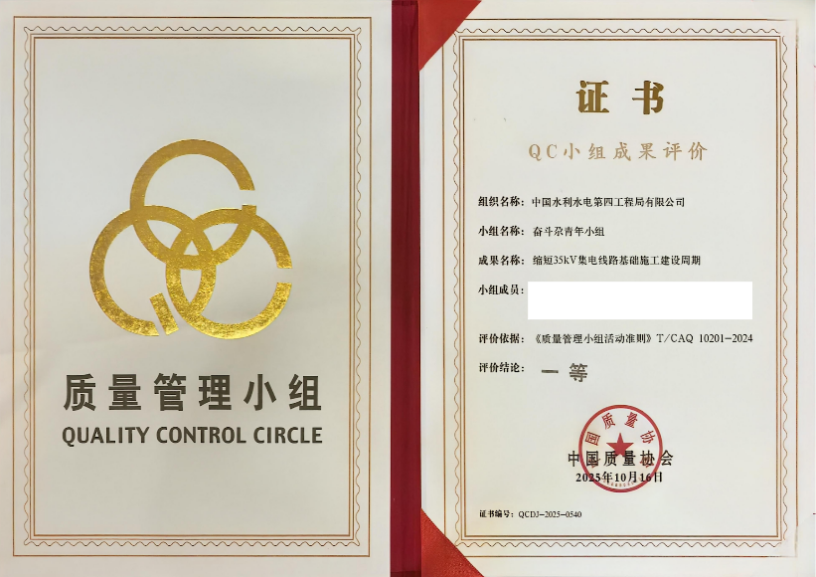

在刚刚结束的中国质量协会2025年度质量管理小组活动成果交流发布活动中,由西南分局申报并现场发布的“缩短35KV集电线路施工建设周期”荣获一等成果、“提高风机基础锚栓安装精度一次合格率”荣获二等成果。 “缩短35KV集电线路施工建设周期”QC小组针对塔城80万千瓦风电场工期任务重、施工难度大等特点,通过统筹混凝土供应、优化资源配置等措施将35KV集电线路施工建设工期从190天压缩至180天,有利保障了工程整理建设计划。 “提高风机基础锚栓安装精度一次合格率”QC小组针对哈密北风储项目基础锚栓施工精度问题开展QC活动,通过现状调查症结查找、成员头脑风暴,对可能导致“锚栓垂直度偏差超标”和“锚栓位置偏差过大”的原因进行分析,通过对查找到的末端原因进行对策制定和实施,使该项目后续施工的风机基础锚栓安装精度一次性合格达到95.5%,实现小组活动目标。 该两项优秀成果此前在青海省第47次质量管理小组成果评选中荣获特等奖,因而被青海省质量协会推荐参加全国质量协会的发布评奖活动。 下一步,西南分局还将加大质量管理活动力度,对质量管理活动的各项准则和标准进行全方位的培训宣贯,继续加强活动过程管理和成果审核修改力度、创新发布形式,力争取得更好的成绩。 |
|
|
【打印】 【关闭】 |
